建投動態

公司要聞

在甘肅省蘭州至永靖至臨夏高速公路項目建設現場,機械轟鳴,各項工作正穩步推進。作為甘肅省2025年省列重大建設項目,項目建成后將有效緩解現有路網交通壓力,對促進蘭西城市群互聯互通和沿線經濟社會發展具有重要意義。

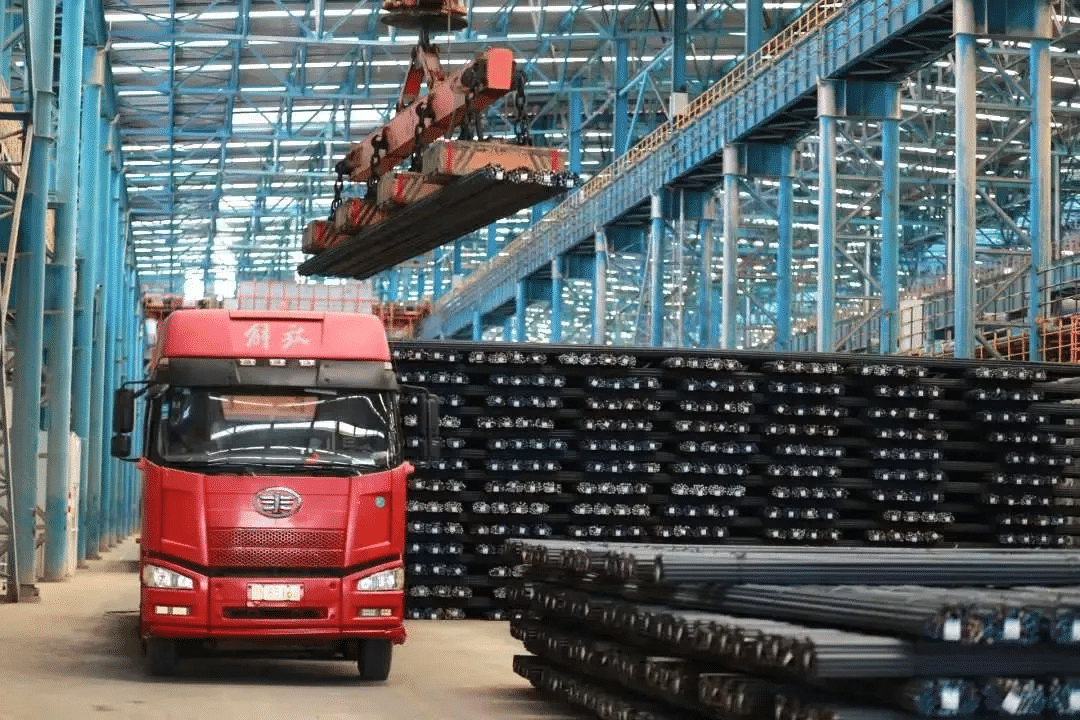

山西建投物貿公司承擔了項目LYL12合同段1.4萬噸鋼材的供應任務。面對該項目地質復雜、施工分散、技術要求高、物資需求量大的考驗,項目團隊從高效物流供應、嚴格質量控制和強化應急響應等多方面系統施策,有效保障了項目建設順利推進。

構建高效物流體系 突破地形限制

針對項目山高谷深的復雜地形、橋隧比例高和施工分散的特點,項目團隊構建了從需求對接到精準配送的全流程供應鏈體系。一方面加大前期踏勘力度,精準規劃運輸路徑,評估各路段承運條件,為后期運輸工作打下堅實基礎;另一方面組建專項服務團隊,深度對接鋼材品類多、規格雜的施工需求,協調優質鋼廠資源,確保材料供應與施工進度精準匹配。

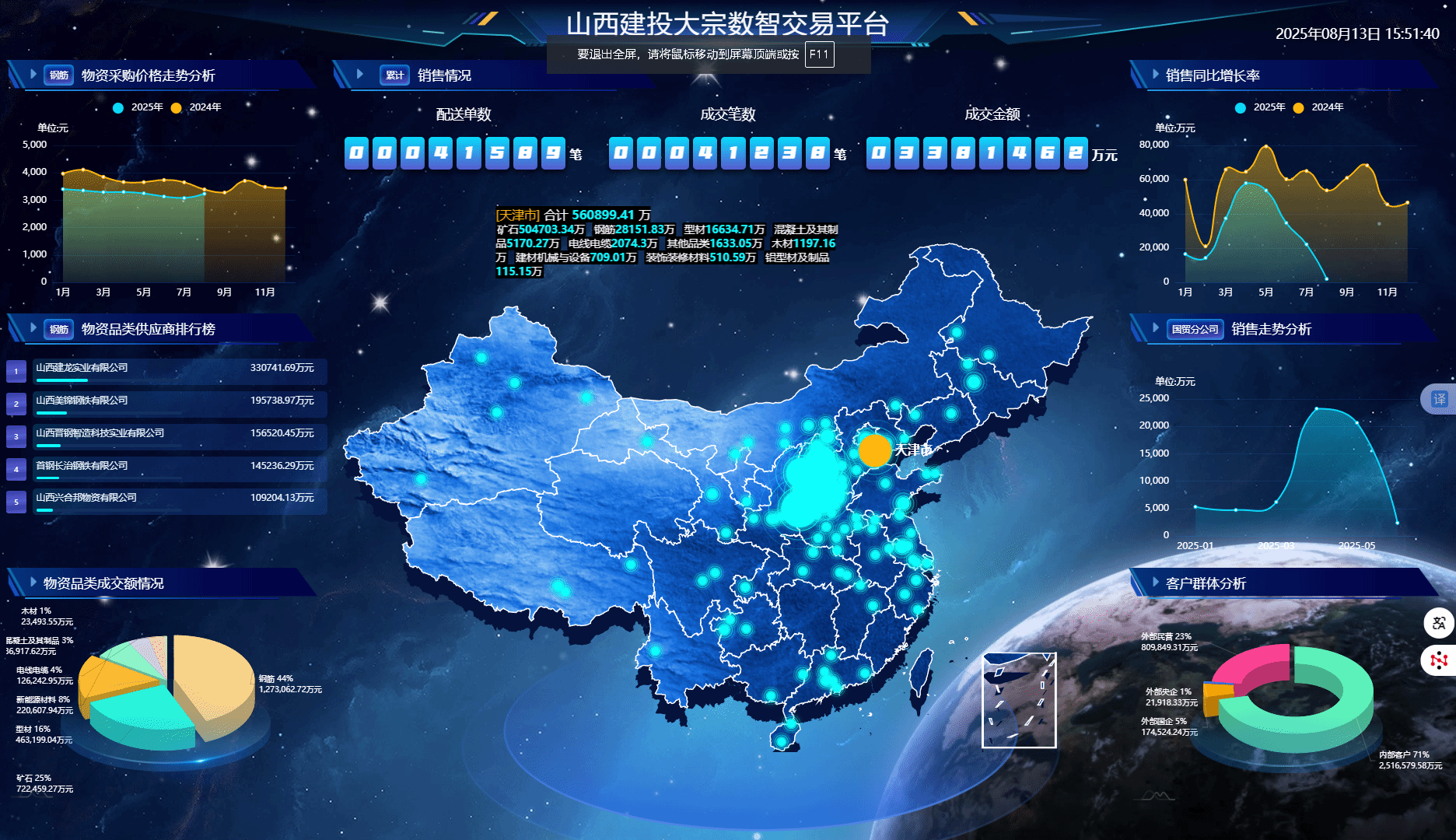

在實施過程中,團隊采用分批供貨與專項運輸相結合的方案:依據施工進度動態調整配送計劃,減少現場積壓;定制鋼材裝卸方案,規避運輸風險。同時,依托數字化平臺實現供應鏈全流程可視化管理,實時監控物流軌跡和車輛位置,建立異常預警機制,確保從鋼廠到工地的每個環節可控可調,首批材料從合同簽訂到進場僅用時3天,創下同類型項目記錄。

嚴控產品質量管理 滿足高標準要求

高速公路項目的橋梁、隧道等關鍵結構對鋼材質量、規格及可追溯性有著極高要求。為確保工程質量,項目團隊建立了覆蓋采購、運輸、驗收全流程的嚴格管控體系。在采購環節,團隊嚴格篩選優質鋼廠資源,對高強度螺紋鋼等特種鋼材開展化學成分分析、力學性能測試等十余項檢測,確保材料完全符合項目標準。同時,根據橋梁、隧道等不同結構部位的差異化需求,分類組織貨源,所有鋼材均配備權威機構出具的合格證書,從源頭保障材料質量。

在運輸環節,項目團隊根據鋼材特性制定嚴密的運輸保障方案,完善防水苫布、防撞支架等防護措施,裝車前嚴格檢查外觀、尺寸及性能參數。在驗收環節,執行聯合驗收和抽樣復檢機制,并建立質量追溯檔案,完整記錄生產、運輸、使用信息,實現質量責任閉環,保障了鋼材批次始終維持100%合格率,為關鍵結構施工提供了可靠支持。

強化現場響應機制 保障連續施工

針對山區項目施工受天氣、地質變化影響大的特點,項目團隊建立了“7×24小時響應機制”,配備專職對接專員,實時跟進施工進度與需求變化,確保項目需求第一時間接收、解決方案第一時間制定、物資供應第一時間到位。

在蓮花隧道施工中,面對地質條件突變急需追加200噸螺紋鋼的緊急需求,團隊立即啟動應急機制,協調鋼廠加急生產并調配專線物流,僅用48小時就完成從需求確認到材料送達的全流程,有力保障了施工節點。此外,團隊還定期深入一線協同優化下料方案,減少材料損耗,實現降本提效。

下一步,公司將持續深化資源整合,推進智慧供應鏈建設,在各類基礎設施項目中擴大綠色建材使用規模,助力區域經濟發展。
