五月的太原東山腳下,山西建投八建集團承建的山西財經大學數字經濟產教融合實訓基地建設項目現場呈現一派熱火朝天的施工景象,裝飾裝修、機電安裝、采光屋面施工等多專業多工序正在穿插作業,現場管理井然有序。

山西財經大學數字經濟產教融合實訓基地項目現場圖
該項目總建筑面積1.76萬平方米,包含報告廳、數字化展廳、服務器機房、超算平臺、IDC數據中心、標準實驗室、產教融合科技創新中心、眾創空間、校企共建生產性試驗基地、智慧培訓教室、成果轉化中試基地等。項目建成后,可進一步提升山西財經大學綜合辦學實力,助力打造高水平應用型大學,提高學校服務省域數字經濟發展能力。
攻堅破解黃土難題
在項目建設中,項目團隊遇到了濕陷性黃土地基的難題。這種特殊地質在施工過程中常出現地基承載力不足、不均勻沉降風險,常規樁基施工難以保證施工安全和交付質量。面對這一難題,項目團隊組建技術攻堅小組,經過深入分析地勘報告、開展多方案試樁試驗、組織專家論證等,最終確定采用DDC素土擠密樁地基處理技術,建設高承載力的復合地基。在施工過程中,團隊實時采集地基土含水率、夯擊能量、填料量等關鍵參數,設置試驗段進行工藝優化,并將優化的工藝精準復制。通過這一系列技術攻關和嚴格管控,團隊僅用29天就完成了11211根樁基施工,較原計劃提前15天完成節點。經檢測,樁基全部達到一類樁標準,不僅將地基承載力提升至150kPa以上,還消除了濕陷性隱患,保證了安全和地基質量。
精細管控降本增效
項目建立了“工程公司—項目部—項目經理—崗位主管”四級聯動的采購管理機制,構建起職責清晰、運轉高效的采購管理體系。在這一機制中,工程公司發揮統籌協調作用,負責采購戰略制定和過程監督;項目部作為管理中樞,重點把控采購計劃與資源配置;項目經理立足現場,專注采購進度跟蹤和材料質量驗收;崗位主管扎根一線,精準提報需求并及時反饋使用情況。四個層級各司其職又緊密配合,形成了從規劃到執行、從計劃到反饋的完整管理閉環。

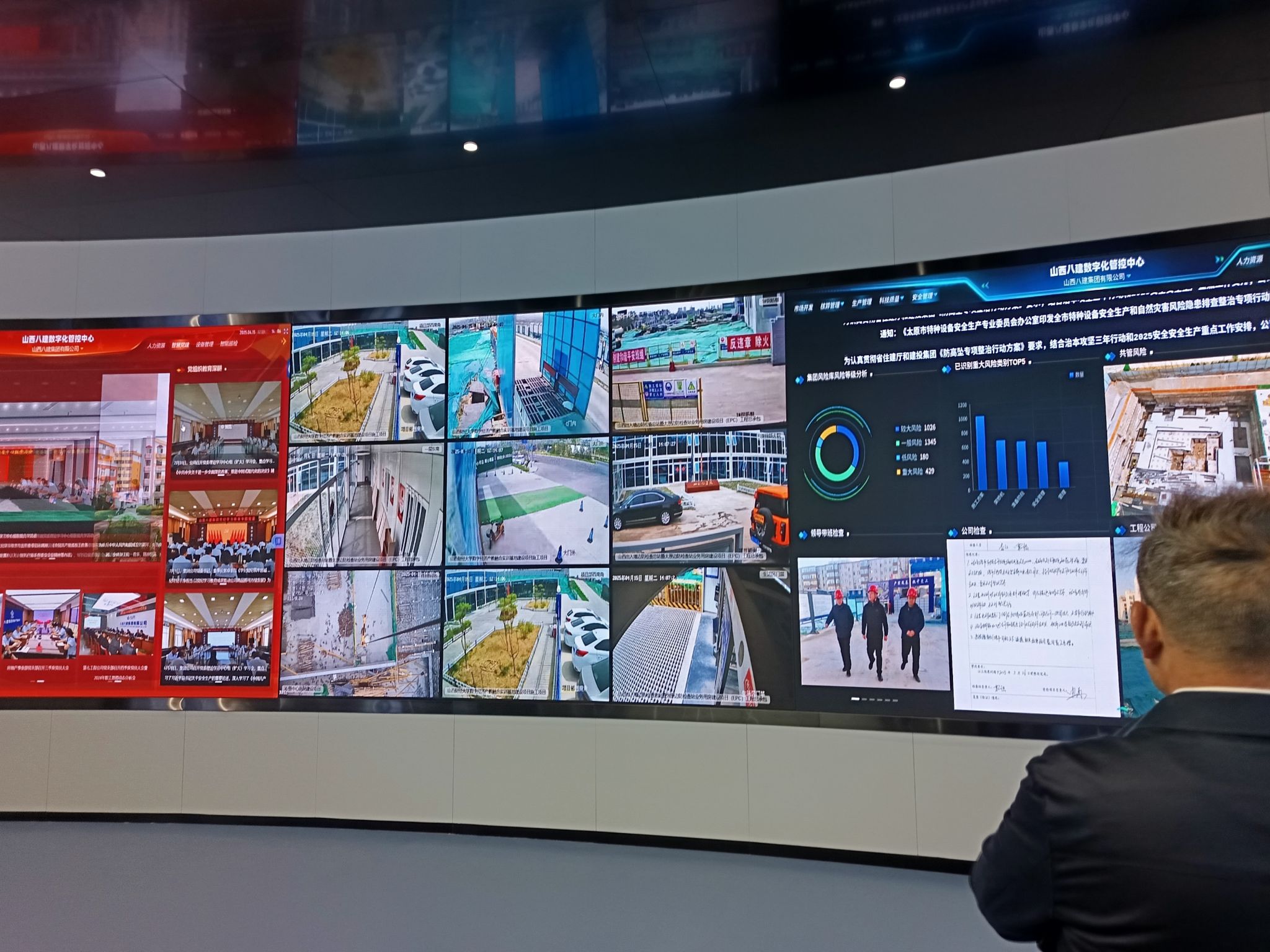

利用數字化手段對項目各項工作進行動態監測
項目發揮BIM技術數字化優勢,通過三維建模精準提取工程量清單,實現材料需求的動態測算和精準預測?;跍y算結果,工程公司在山西建投筑服云平臺對鋼筋、混凝土等大宗材料及各類輔材進行集中采購,打造了“按需采購、零庫存周轉”的精細化采購模式,有效破解傳統采購成本高、效率低、資源分散等難題,實現綜合成本降低10.12%、供貨周期縮短60%的綜合效益。

組織開展勞務招標
項目將勞務隊伍管理作為成本管控的關鍵環節,構建了“陽光采購+全流程閉環”的勞務管理機制。在勞務選用方面,通過電子招標平臺開展公開競標,實現資質審核標準化、價格競爭市場化、選用過程陽光化,累計開展勞務招標15次,用工成本同比降低8%。在勞務管理實踐中,項目建立勞務隊伍動態考核機制,每月從質量、進度、安全生產、材料損耗、文明施工表現等方面進行量化評分,考核結果直接與后續合作機會掛鉤,實施以來,項目施工效率大大提升,質量一次成優;定期開展安全操作規程培訓、組織技能比武大賽等,不斷提升勞務隊伍施工專業水平;建立快速糾紛調解機制,通過組建項目調解小組、簡化程序、前置調解等措施,使勞務糾紛率下降95%,既保障了勞動者權益,又維護了項目正常運營秩序,助力構建和諧勞動關系。
筑牢防線共建廉潔
項目以三維“廉”動力賦能項目管控。在日常教育方面,積極在辦公區、生活區懸掛廉潔標語,讓廉潔文化滲透到職工和勞務人員工作、生活每一個角落,營造濃厚的廉潔氛圍;結合集團深入貫徹中央八項規定精神學習教育要求,將廉潔教育融入班前會、工作會等日常會議,同時定期開展專題學習、廉潔提醒和談話,幫助黨員干部抓好學習重點,厘清權力邊界,明確行為紅線。累計開展“廉潔微課堂”、警示教育等專題活動18次,實現廉潔意識全員覆蓋。
在關鍵節點管控方面,項目全面梳理廉潔風險點,針對分包管理、物資設備采購與管理、財務管理、合同管理等廉潔風險易發多發環節,形成廉潔風險臺賬和防控清單,進行實時動態更新,并設立廉潔監督崗,確保廉潔風險防控可控在控。
在動態跟蹤管理方面,項目分別制定了資金、采購、合同等重點環節的監督制度,通過嚴格審核資金流向、把控材料采購質量、規范合同流程等過程管控手段,在全流程廉潔監督的同時,精準識別成本冗余點、動態優化資源配置效率、系統性降低履約風險,達到“以監督促創效”的效果。
目前,項目已完成地基與基礎、主體、鋼結構工程,進入室內外裝飾裝修、機電安裝、采光屋面施工及配套工程攻堅階段。下一步,項目團隊將繼續深化黨建引領,筑牢廉潔風險防控底線,強化全過程精細化管控措施,統籌優化勞務管理協同機制,以更高標準、更嚴要求推進工程建設,確保優質高效完成后續施工任務。
